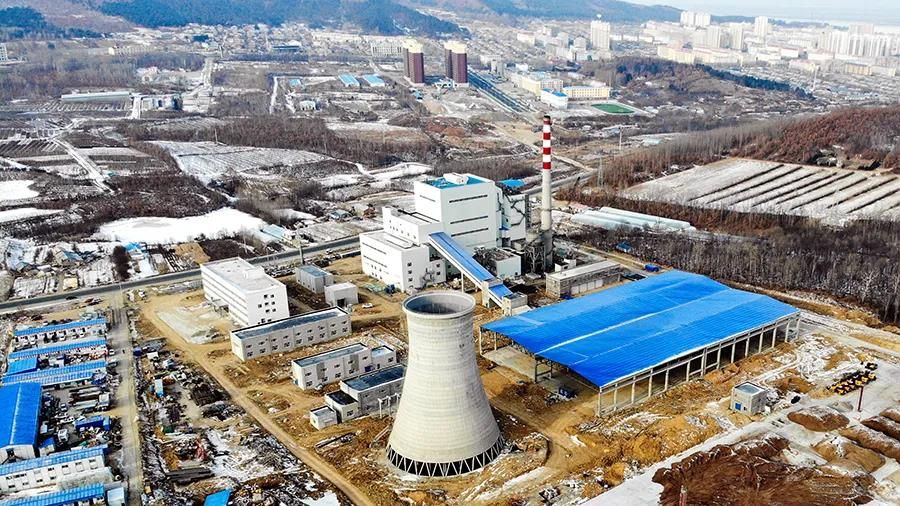

12月12日16時12分,哈電集團國際公司承建的撫遠市1X30MW生物質熱電聯產項目一次并網發電成功,機組各系統參數正常,設備運行平穩,質量優良。
撫遠生物質項目是黑龍江省2019-2020年度“百大項目”之一,位于撫遠市撫遠道東外環路東側,占地面積11.2萬平方米。該項目是哈電集團產業轉型在生物質發電領域的首個投資項目,采用哈電集團自主研發設計的1×130t/h 高溫高壓循環流化床生物質鍋爐配1×30MW 凝汽式汽輪發電機組,帶低真空供熱,含出線系統及市政供熱管網建設。該項目建成投產后,可年生產綠色電力1.95億千瓦時,年消耗各類秸稈24萬噸,年節約標煤10萬噸,每年在燃料收儲加儲運環節可增加農民就業近300余人,尤其是對于全城秸稈禁燒后,秸稈有效利用消納具有十分重要的作用。
撫遠項目于2019年3月開始籌劃,進行可行性研究、前期地勘及初步設計。7月,哈電國際項目團隊正式進場組織施工和前期準備工作,并于冬歇期前完成計劃土建工程。
2020年2月以來,受疫情嚴重影響,撫遠項目復工復產面臨人員和物料進廠困難等諸多嚴峻考驗。哈電國際項目團隊一方面認真落實黑龍江省新冠肺炎疫情防控各項要求,精心組織疫情防控,另一方面嚴密策劃復工后的相關工作事宜,并于4月份實現正式復工生產,現場土建施工與鍋爐安裝工作全面展開。直至5月18日,撫遠地區才從嚴格疫情管控恢復至常態化疫情防控狀態,但進入撫遠地區仍需履行報批審查手續。
7月以來,哈電國際項目團隊實行24小時倒班作業,各工作面挑燈夜戰、加班加點。地下電纜溝道全力搶工,力保全廠設備受電并開始單體調試;輸料系統鋼結構3天內吊裝完成,為輸料系統設備安裝調試爭取時間;鍋爐保溫砌筑24小時倒班施工作業,冷卻塔內淋水構件及配水槽連續吊裝,為全廠通水調試做好了準備。
從8月開始,東北地區又經歷了三次連續臺風暴雨天氣考驗,施工進度十分艱難。天氣轉好后,哈電國際撫遠項目團隊迅速起動,組織現場積極排水,快速恢復正常生產施工。為確保項目建設如期推進,撫遠項目現場實行“整體調試節點跟蹤”和“各系統工期對標”兩級會議制度,縱橫兩向矩陣式管理,保證項目建設進度。
10月,撫遠項目經歷了寒流侵襲,接連兩次強雨雪天氣,使項目建設和機組調試工作受到嚴重阻礙,項目工期已經十分緊張。11月份以來,哈電國際撫遠項目團隊全力展開搶攻,打響了與時間賽跑的攻堅戰,不斷根據現場實際情況,動態調整施工方案和施工計劃,各分系統調試工作積極配合,各單位管理人員思想統一、步調一致,全體工作人員各司其職,嚴格按照項目計劃穩步推進,沖刺最終目標。經過哈電國際扶遠項目團隊上下齊心努力,12月12日圓滿完成機組一次成功并網發電目標,為哈電集團打造省內生物質發電項目標桿工程,展現了哈電速度,貢獻了哈電力量。
