來源:哈爾濱電氣集團有限公司
瀏覽量:
發布時間:2021-08-02

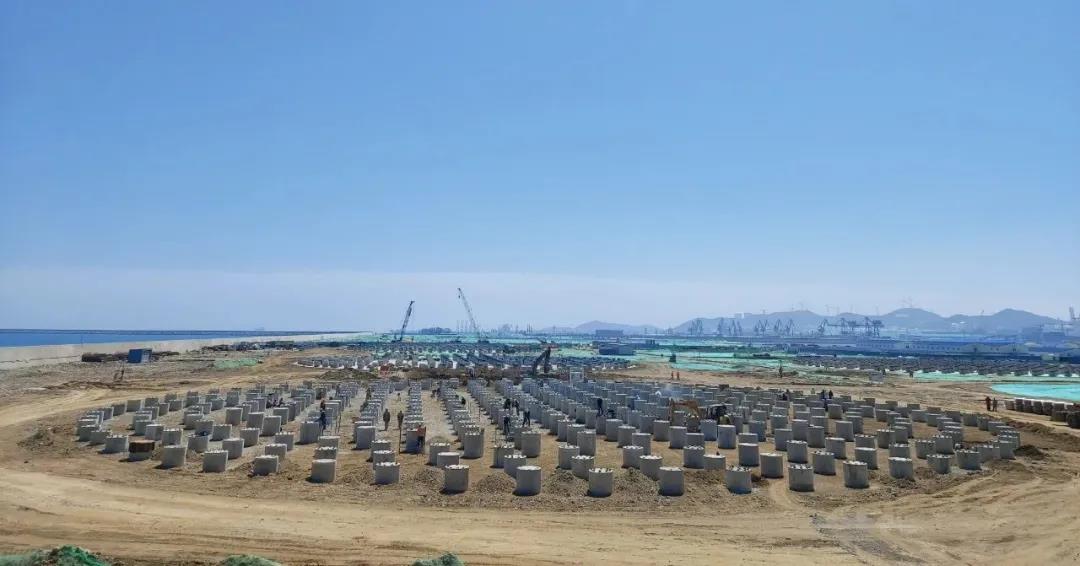

7月28日,哈電集團國際公司煙臺LNG項目在現場召開樁基(子)分部工程驗收會議,這是儲罐施工第一個(子)分部工程驗收,項目各參建方、監理方及業主方做了大量的前期協調準備工作,該里程碑工作的完成為后續承臺及混凝土罐壁施工創造了有利條件。
樁基分部工程于2021年4月13日完成了所有實體工程。驗收工作分為現場檢查組及資料檢查組分別進行,由中石油質量監督站做政府監督。經過詳盡細致的檢查,儲罐樁基子分部工程所含分項、檢驗批工程質量驗收均合格。
煙臺LNG項目經理賈世文代表總包單位及參建各方表態,樁基子分部工程在各方的努力和配合下,在克服了極寒天氣施工、嚴苛的環保要求及項目進度的緊張壓力下,終于圓滿完成第一個里程碑節點,并為后續工程的驗收工作打下良好基礎。參建各方將繼續團結合作,努力拼搏,全力推進項目各項工作順利開展。
最后,業主單位山東保利協鑫環亞國際能源有限公司副總經理劉昌興對樁基子分部工程給予了高度評價,對總包單位,施工方及各參建單位取得的成績予以充分的肯定,并督促總包單位繼續加大投入,保質保量保工期,圓滿完成項目接下來的各節點里程碑工作。
